飲食店【ひょうたん】の下水道工事!!船橋市

  • 公開日:2015年9月8日
  • 最終更新日:2015年9月25日

公共下水道接続工事が始まりました!!

本日から3日間の予定で下水道切替工事をします。朝から少し雨がポツポツしていますが・・・これ以上雨が降らない事を願います

9月1日 着工

㈱創研 本社の近くにある飲食店「ひょうたん」の下水道工事が始まりました!

DSCF1024

 まずは、公共桝接続の為に掘削をしていきます。

DSCF1016

 手掘りで1m20㎝もの深さを掘っていきます。根気のいる作業です

さすが職人さんあっという間に掘り終え、配管接続部分が確認出来ました

DSCF1020  DSCF1021

 その後、上流に向かって配管を繋げていきます。今後の工事個所です。

DSCF1017  DSCF1018  DSCF1028

配管工事です。

まずは公共桝手前の排水桝を設置していきます。

DSCF1029  DSCF1030  DSCF1032

DSCF1033  DSCF1038  DSCF1040

DSCF1043  DSCF1045

次の作業の為にコンクリートにカッターを入れときます。時間を効率よく使って工事を進めていきます。

DSCF1034  DSCF1035

次にコンクリートにカッターを入れ、斫っていきます。

DSCF1050  DSCF1053  DSCF1056

 こんなにコンクリートガラが出ました!!その後、手で掘っていきます。

 DSCF1057  DSCF1059

掘っていると何か当たる物が障害物が出来て来てしまいました水道管です・・・

障害物を避けながら配管を繋いでいくのですが・・・一番いい方法を模索しながら作業を進めていきます。

DSCF1060  DSCF1062  DSCF1063

 見事に障害物を避け、配管する事が出来ました

DSC_1603

9月2日 配管工事

朝は雨が降っていましたが、昼前にはおひさまが 工事日和となりました

本日は、配管工事の続きを上流に向かって進めていきますまずはコンクリートを壊していきます。土を掘り、水道管を避けながら配管を繋いでいきます

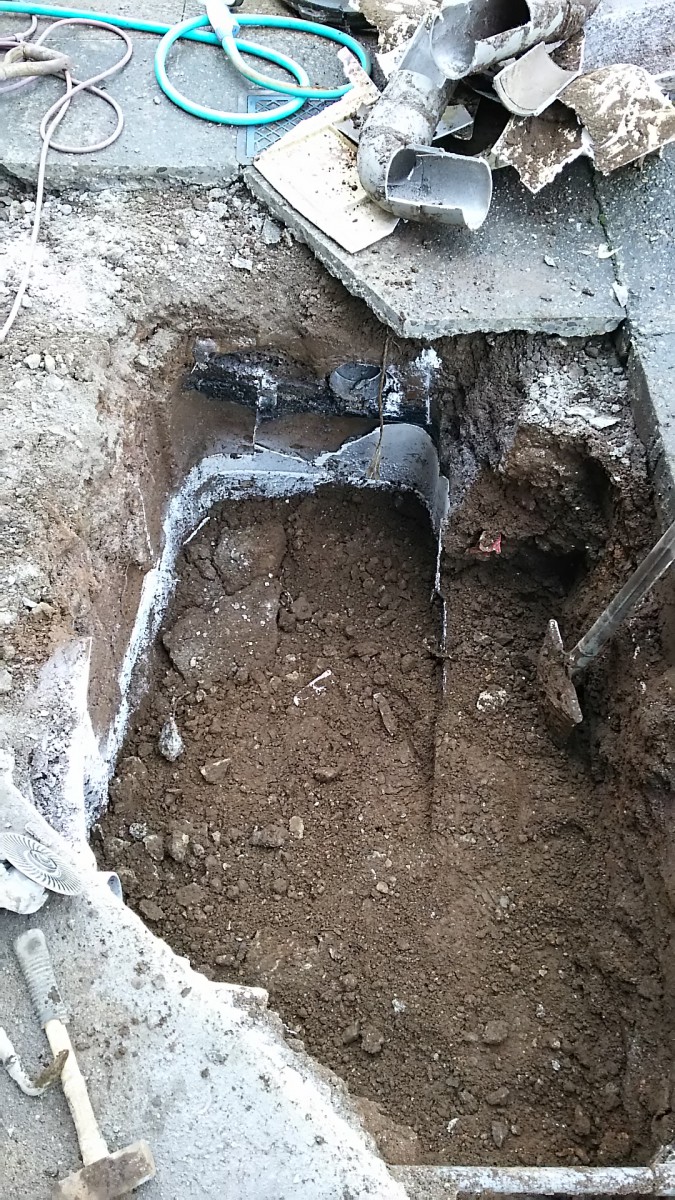

DSC_1604  DSC_1605  DSC_1606

DSC_1607  DSC_1608  DSC_1609

9月3日 雨水配管工事

本日は雨水の配管工事をメインに行っていきます。

雨樋の延長に配管を繋いでいきます。

DSCF1006

DSCF1007  DSCF1008  DSCF1009

DSCF1010

コンクリート部分が中心に向かって勾配がついており、真ん中に水が溜まりやすくなっていた為、水の溜まりやすい箇所に目皿をつけました。今は桝蓋を付けていますが、この後 網目状の蓋に取り替えます。

DSCF1011-1

 雨水配管を接続し、土を入れ、転圧します。

 DSC_1612  DSC_1611  DSC_1616

 トイレの既存汚水桝が見当たらなかった為、急遽 新規桝を追加しました。 現場では臨機応変な判断が大切となります

DSC_1613

 次に雨水浸透桝の設置工事に入ります。

まず、コンクリートにカッターを入れ、斫っていきます。その後、浸透桝を設置していきます。

DSC_1614  DSC_1615  DSC_1617

9月5日 コンクリート復旧

全ての工事個所にコンクリートを流して、工事完了となりました

DSCF1069  DSCF1071

天候により工事が思うように進みませんでしたが、綺麗に仕上がりました

これで浄化槽の維持管理や不快臭もなくなり衛生的に過ごせますね
